点击次数:54次
打印
真正的可研,不是把数字算得好看,而是证明项目为什么可行、哪里可能失控、业主方准备如何把风险降下来。
一份可研报告里,投资估算、财务测算和经济评价做得很完整,并不等于项目已经具备决策条件。很多后期反复调整的项目,真正的问题并不是“当初少算了一笔钱”,而是需求判断偏了、建设边界没锁定、用地和外部接入条件没落实、技术方案过早定型,或者项目建成后没有可持续的运营和资金安排。
国家发展改革委2023年版可研大纲把可行性研究的核心概括为建设必要性、方案可行性和风险可控性,并要求从项目全生命周期识别需求、建设、运营、融资、财务、经济、社会、环境以及网络与数据安全等风险。对业主方而言,真正有价值的可研,应把这些风险转化为“能否决策、需要什么前置条件、谁来承担、如何控制”的结论。
说明|本文的“七类风险”是为业主方决策方便,对国家可研大纲中的风险因素和前期关键条件进行的实务归纳,并非全国统一的法定七类目录。政府投资项目原则上按2023年版《通用大纲》编制,企业投资项目应结合《参考大纲》和企业自身决策制度使用。
互动|你经历过的项目中,后期最难补救的前期问题是哪一种:规模定大了、外部条件没落实、投资漏项,还是建成后运营接不住?

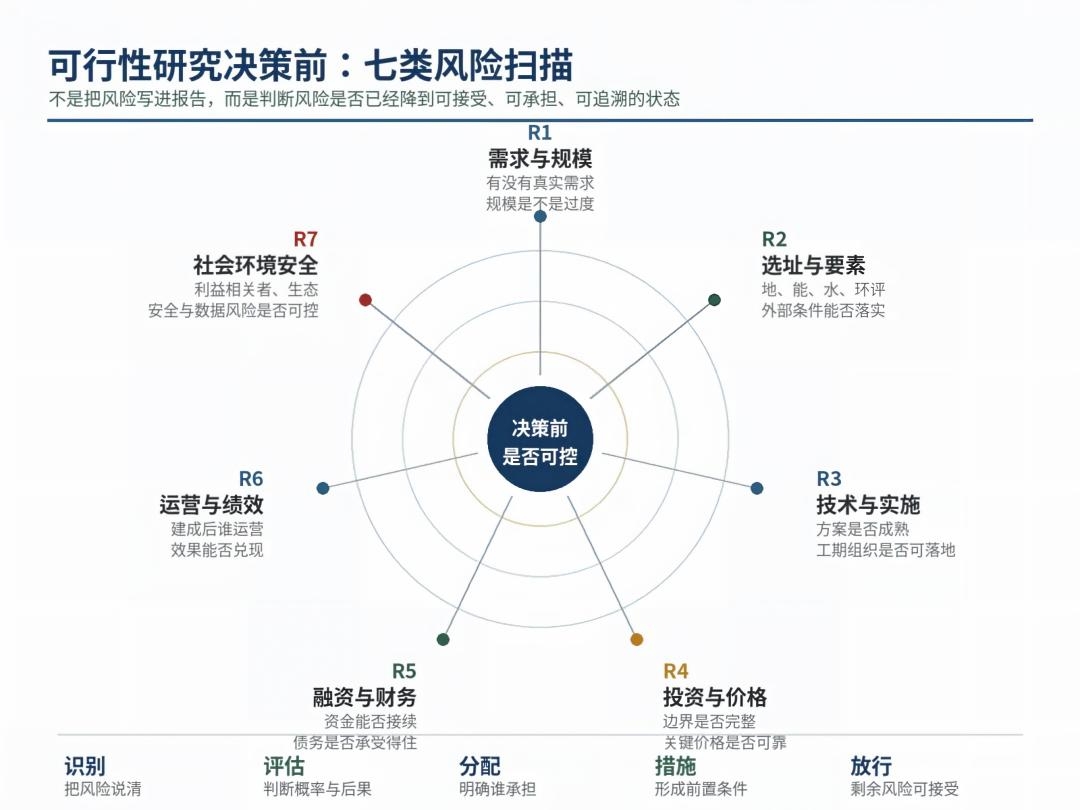

可研决策先记住一个判断
风险识别→后果评估→责任分配→措施前置→剩余风险放行
R1 需求与建设规模风险
最容易把“想建”当成“需要建”
需求分析如果只引用规划目标、增长率或单一高峰数据,没有核实现有设施能力、实际服务缺口、同类项目供给和近远期变化,建设规模很容易从“合理预留”变成“过度建设”。规模一旦写进可研并固化到后续设计,后面再压缩,往往会连带影响用地、功能、设备和投资。
核查动作|现状能力是否真实;需求预测是否有来源;平均需求与峰值需求是否区分;近期和远期是否需要分期;有没有改造、共享、租赁或其他替代方案。
放行成果|形成需求假设清单、现状缺口证据、建设规模边界和分期实施建议。
R2 规划选址与要素保障风险
“位置定了”不等于“条件能落地”
项目选址往往不是一张红线图的问题。国土空间规划、用地指标、生态保护约束、地质灾害、防洪、能耗、水资源以及道路、水、电、气、热、通信等外部接入条件,任何一项卡住,都可能改变方案和投资。尤其是改扩建项目,还要核实现有系统的真实余量,不能凭“附近有接口”判断可接入。
核查动作|规划和用地条件;生态及环境敏感因素;市政公用工程容量;征拆迁改范围;外部接入责任、费用和计划是否明确。
放行成果|形成要素约束清单、外部接口清单、未落实条件的责任人和最迟解决节点。
R3 技术方案与建设实施风险
方案技术上成立,还要看现场能不能建
技术路线、设备选型和工程方案如果过早锁定,后续常见问题是现场条件不支持、关键设备采购周期过长、专业接口冲突或施工组织无法实现。可研阶段不需要做到施工图深度,但重大技术路径、关键设备依赖、分期建设、运输吊装、施工场地和建设管理模式必须具备可落地判断。
核查动作|是否做过多方案比选;核心技术来源是否可靠;关键设备是否存在单一来源或长周期;场地、运输、施工组织是否支持;EPC、施工总承包或其他模式是否与设计成熟度匹配。
放行成果|形成方案比选意见、关键技术条件、重大接口清单和建设实施路径。
R4 投资估算与价格边界风险
可研最常见的不是“算错”,而是“少算”
投资估算偏差往往来自边界漏项,而不是计算公式本身。征地拆迁、管线迁改、外部接电、场外道路、临时工程、专项检测、软件系统、备品备件、培训、建设期融资费用以及预备费等,如果没有纳入统一边界,后期就会以变更、签证或新增合同方式不断补回。
核查动作|总投资边界是否覆盖建设和投运所需全部投入;主要工程量和价格来源是否可追溯;设备询价是否具有市场代表性;外部条件费用由谁承担;对高敏感价格是否做过变化测算。
放行成果|形成投资边界清单、主要估算依据、敏感因素清单和需要锁价/进一步询价的事项。
R5 融资与财务可持续风险
有资金来源,不等于资金能按节奏到位
项目可能在总额上“有钱”,但建设期现金流与融资节奏不匹配,仍会造成停工、延期或额外融资成本。经营性项目还要看收入、成本和偿债能力是否经得住偏差;政府直接投资的非经营性项目,也应关注全生命周期资金平衡和后续运营维护资金来源。
核查动作|资本金和其他资金来源是否落实;年度资金需求与到位计划是否匹配;债务融资成本和偿还来源是否清楚;收入下降、成本上升、工期延长时是否仍能承受。
放行成果|形成融资方案、分年度资金计划、现金流压力情景和资金缺口应对方案。
R6 运营与绩效兑现风险
“建得成”不等于“用得好”
很多项目在可研阶段对建设方案论证很细,对运营却只写“建成后由有关单位负责”。结果是人员、能耗、维护、备件、收费机制、系统接口和绩效目标到移交时才重新研究。特别是公共服务和复杂机电系统项目,运营能力不足会直接反过来否定原来的建设规模和技术路线。
核查动作|运营主体是否明确;人员和专业能力是否具备;运行费用、能耗和维护费用是否纳入测算;绩效目标是否可量化;运营方是否参与关键功能和可维护性论证。
放行成果|形成运营模式、全生命周期费用边界、关键绩效指标和运营接管前置条件。
R7 社会、生态、安全韧性与新型风险
最容易被低估的是“项目之外”的影响
项目即使技术经济合理,也可能因利益相关者冲突、环境敏感、社会稳定、安全生产、供应链、网络与数据安全等问题无法顺利实施或运营。可研大纲已明确要求识别全生命周期风险,并针对重大项目社会稳定风险、运营安全以及网络和数据安全提出分析和管控要求。
核查动作|主要利益相关者和敏感点;生态环境约束;重大危险源和应急条件;关键设备与供应链依赖;数字化项目的数据、网络和系统安全责任。
放行成果|形成重大风险清单、风险等级与责任主体、预防措施、应急预案要求和剩余风险说明。
业主方决策前的“七问放行法”
01 需求和建设规模有没有可核验证据,而不是只有规划目标和主观预测?
02 规划、用地、生态、能源及外部接入条件,哪些已经落实,哪些仍是前置条件?
03 推荐方案是不是经过有效比选,现场条件和实施组织能否支撑?
04 总投资是否覆盖完整边界,最可能超支的三项因素是什么?
05 建设期资金能否按年度到位,最不利情景下是否仍能维持?
06 项目建成后由谁运营,运行费用和绩效目标是否可持续?
07 社会、生态、安全、供应链、网络与数据风险是否有责任主体和控制措施?
自查|如果可研评审会上仍然频繁出现“这个后面设计再定”“这个施工阶段再协调”“这个运营单位以后再说”,就要警惕:报告可能完成了编制,但关键风险并没有完成决策。
什么情况下不宜直接给出“项目可行”结论?
1|关键需求数据缺失,建设规模只能依靠单一预测支撑;
2|重大用地、环境或外部接入条件尚无可执行解决路径;
3|推荐技术路线存在重大不确定性,却没有替代方案或专题论证安排;
4|投资边界存在明显漏项,资金来源或年度资金接续尚未落实;
5|运营主体、运行成本或重大风险控制条件不明确。
放行原则|“规避风险”不是把所有风险清零,而是把重大不确定事项转化为明确的前置条件、责任主体和控制措施;剩余风险达到可接受、可承担水平后,才具备稳健决策基础。
可研真正要回答的,不是“账算得对不对”
对业主方来说,可研报告最重要的价值,是在投资还没有大规模发生之前,把错误决策的代价尽可能暴露出来。经济和财务分析当然重要,但它们只是决策证据的一部分。需求、要素、技术、实施、融资、运营以及社会环境安全等条件如果没有同步成立,再漂亮的财务指标也无法替项目兜底。
一份高质量可研,最终应让决策者清楚三件事:项目为什么必须做,推荐方案为什么更可行,剩余风险为什么已经可控。做到这三点,才是真正把前期咨询价值做到了决策之前。
留言互动|你认为可研阶段最容易被低估、但后期最难补救的是哪一类风险?欢迎结合实际项目留言讨论。
政策与技术依据(供核对)
《国家发展改革委关于印发投资项目可行性研究报告编写大纲及说明的通知》(发改投资规〔2023〕304号);《政府投资项目可行性研究报告编写通用大纲(2023年版)》:强调建设必要性、方案可行性、风险可控性,并设置“项目风险管控方案”等内容;《企业投资项目可行性研究报告编写参考大纲(2023年版)》及《关于投资项目可行性研究报告编写大纲的说明(2023年版)》;《政府投资条例》《企业投资项目核准和备案管理条例》。
zzl
